任せ方当てはまった書類理由
下書きをほぼそのまま使えた作業日報、段階確認の連絡文、作業指示書の読み上げ文、搬出記録の集計元の数字と事実が手元にあり、見比べて確かめられる
候補や指摘として使えたKY活動の危険のポイント、施工計画書の抜け、資格・検査の期限、工程の見通し、朝礼の連絡見落としを拾う役には立つが、選ぶのは人
判断は人が持つ出来形の合否、工事写真の説明AIは規格値も現場の実物も知らない
朝礼前と帰社後の書類仕事を、現場監督が自分でアプリにできるようになりませんか?
建設の現場向け Claude Code 研修
研修の内容を見る

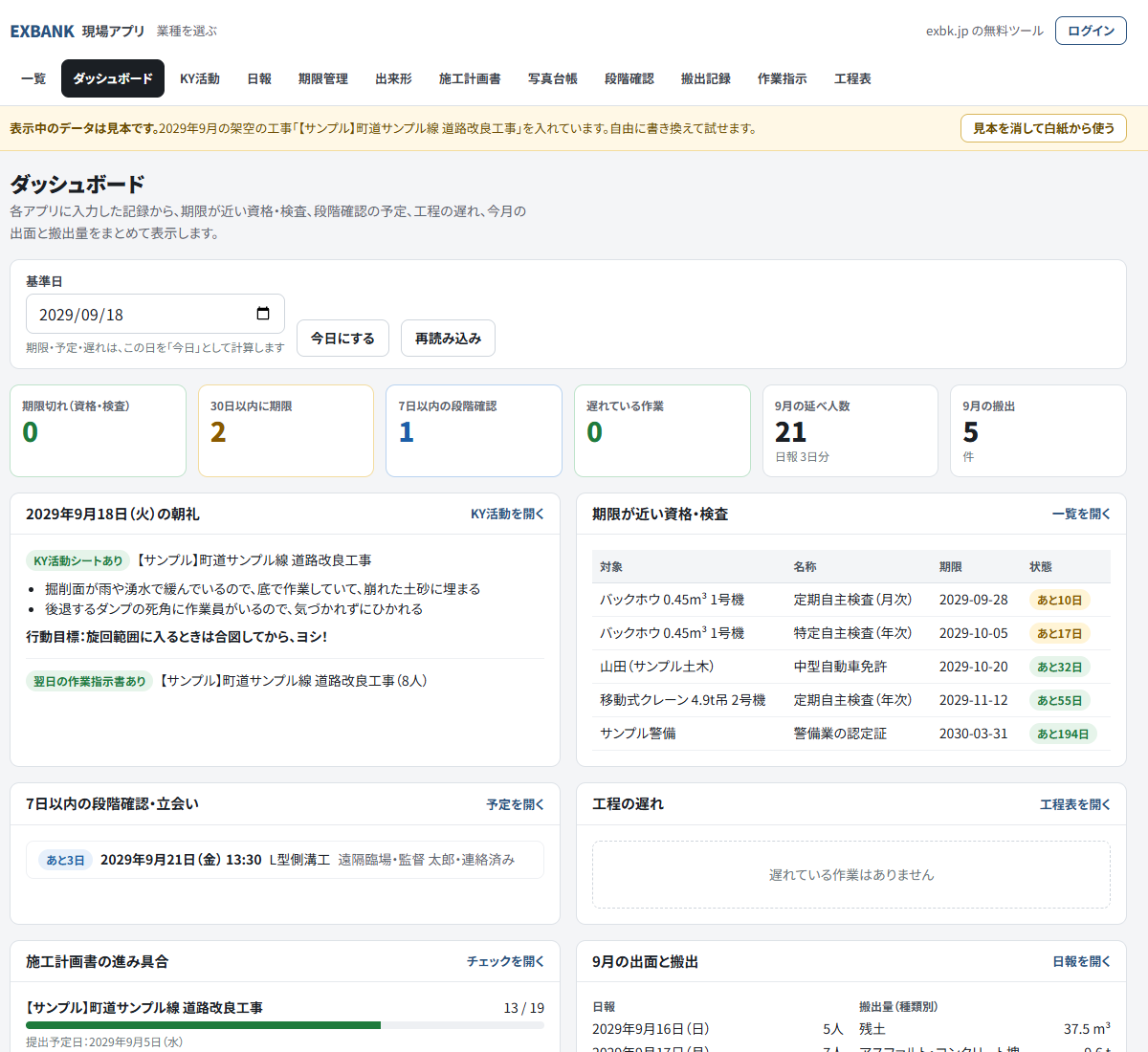

11の書類仕事をAIに頼んだ結果の一覧

この記事を書くのに使った生成AI(Claude)に、見本データで下書きを作らせた結果です。依頼文は要点だけ書いています。 | 書類 | 依頼文の要点 | 出てきた下書きの要点 | 人が直す点・確かめる点 | |---|---|---|---| | ダッシュボード(朝礼の連絡) | 期限2件、段階確認1件、9月の延べ21人の数字から、朝礼で読む連絡を3行で | バックホウ1号機の月次自主検査が9/28、年次の特定自主検査が10/5。9/21 13:30にL型側溝の段階確認(遠隔臨場) | 検査をだれが手配するかが抜けていた。担当者名を足す | | KY活動シート | 床掘と重機作業、雨の後、という条件で、危険のポイントの候補をもっと挙げて | 法肩の亀裂からの崩れ、湧水で足元がぬかるんで転ぶ、誘導者と運転者の合図の食いちがい | 候補は3つ。その日の現場に合う2つに絞るのは職長 | | 作業日報 | 作業3行・出面3社・機械2種のメモを、日報の文に清書して | 床掘 No.3〜No.5 3人、側溝据付 4人、残土運搬 1人。出面は延べ9人 | 作業欄の人数は合計8人で、出面の9人と合わない、という指摘つきで返ってきた | | 資格・検査の期限管理 | 30日以内の期限を「何を・いつまでに」の形で | 月次の定期自主検査 9/28、特定自主検査 10/5、中型免許 10/20(32日後なので30日の枠の外) | 免許の期限は証明書の原本で確かめる。検査業者の予約は人 | | 出来形管理表 | 8測点の設計値と実測値から、所見を書いて | 差は -11〜+35mm。No.3 だけ +35mm と大きい。規格値を知らないので合否は出せない | 規格値は発注者の基準で人が入れる。No.3 の再測定と手直しは人が決める | | 施工計画書チェック | 19項目のうち未完了の6項目について、書く前に確かめることを | 主要資材なら指定材料と試験方法、施工方法なら作業の流れと仮設備の配置、を仕様書で確かめる | 必要な項目は発注者ごとにちがう。特記仕様書と照らすのは人 | | 工事写真台帳 | 工種と測点から、写真の説明文を | 「着手前、起点側から全景」など、台帳の型に合った一文 | 写真を見ずに書くと、写っていないことを足しかねない。写真と見比べて削る | | 段階確認・立会い予定 | 9/21 13:30 L型側溝工、基準高・幅・延長、遠隔臨場の依頼文を | 日時、工種、確認項目、方法をそろえた短い依頼文 | 宛名と送る方法は、監督職員と決めたやり方に合わせる | | 残土・産廃の搬出記録 | 9月の5件を種類別に集計し、マニフェスト番号の抜けを確かめて | 残土 37.5m³、アスファルト・コンクリート塊 9.6t、コンクリート塊 7t。番号が空の3件はすべて残土 | 空欄が入力漏れかどうかは、処分の扱いを人が確かめて決める | | 作業指示書 | 翌日の指示書から、朝礼で読み上げる文を | 集合時刻、班ごとの作業と人数、片側交互通行、下校時間の14:30〜16:00は重機の移動を控える、の順 | 読み上げ順は良かった。規制の時間は現場ごとの取り決めを確かめる | | 工程表 | 9/18時点の進み具合から、遅れの見込みを | 舗装撤去は8日のうち2日目で60%、L型側溝工は1日目で20%。今は遅れなし | 天気や段階確認の結果で変わる。見通しは工程会議で人が決める | 表を見ると、AIの下書きがそのまま通った書類はありません。どれも一か所は人が手を入れる所が残りました。下書きは、直す前提で受け取るものです。

下書きをそのまま使えた書類:日報・連絡文・集計

作業日報は、メモから清書させて数字を突き合わせる

日報では、作業のメモと出面をそのまま渡しました。返ってきた清書は、作業内容、場所、人数、時間が表の形でそろっていました。 役に立ったのは、頼んでいない指摘でした。作業欄の人数は 3+4+1 で8人、出面は土工5人・オペレーター2人・交通誘導員2人で9人です。AIは「作業欄と出面の人数が合いません。交通誘導員が作業欄に入っていないためと思われます」と書き添えてきました。見本データでは交通誘導員の作業行がないので、この読みは合っています。ただ、実際の現場では、行を足すか、そのままにするかを書いた本人が決めます。

段階確認の依頼文は、項目をそろえて短く

段階確認の依頼文は、頼んだ文の型がはっきりしているぶん、下書きの質が安定していました。返ってきた文の要点は次のとおりです。 > 9月21日(金)13時30分より、L型側溝工の据付完了時の段階確認をお願いします。確認項目は基準高・幅・延長です。遠隔臨場で行い、スマートフォンで映像をお送りします。ご都合が合わない場合はご連絡ください。 宛名と送り方は現場ごとに決まっているので、そこは人が書き足します。段階確認の予定管理のアプリには、この連絡文をコピーする機能がもともとあります。

搬出記録の集計は、計算より「空欄の意味」を聞く

5件の搬出記録を種類別に足すのは、AIにとっては簡単な計算です。残土は 15+12.5+10 で37.5m³、アスファルト・コンクリート塊は9.6t、コンクリート塊は7tでした。アプリの集計と同じ数字です。 目を引いたのは、マニフェスト番号の欄です。空欄は3件で、どれも残土の行でした。AIは「残土の行だけ空欄です。入力漏れかどうかは、処分の扱いを確かめてください」と返しました。ここを入力漏れと決めつけなかったのは良い振る舞いです。マニフェストの決まりは産業廃棄物のマニフェストの記事で確かめられます。

候補として使えた書類:KY・施工計画書・期限・工程

KY活動は、危険の候補を増やして人が絞る

KY活動シートの見本では、職長がすでに重点を2つ選んでいます。掘削面が雨や湧水で緩んで崩れること、後退するダンプの死角で作業員がひかれることです。AIには「ほかに考えられる危険を挙げて」と頼みました。 返ってきた候補には、法肩の亀裂、湧水でぬかるんだ足元での転倒、誘導者と運転者の合図の食いちがいが入っていました。どれももっともらしい候補です。ただし、AIはその日の地山を見ていません。雨がどれだけ降ったか、湧水が出ているか、ダンプがどこから入るかは、現場にいる人しか知りません。 KY活動の目的は、作業員が自分で危険に気づくことです。AIの候補を読み上げて終わりにすると、その目的から外れます。候補は話し合いのきっかけにとどめ、重点を決めるのは職長と作業員にしてください。

施工計画書は、抜けている項目の「確かめ先」を出させる

施工計画書チェックの見本は、19の記載事項のうち13が記載済みです。作成中の主要資材や施工方法など残り6項目について、書く前に何を確かめるかを聞きました。 返ってきたのは、指定材料と試験方法、作業の流れと仮設備の配置を、仕様書で確かめる、という一覧でした。方向は合っています。ただ、記載する項目や省略できる条件は発注者によってちがいます。一覧は目安として使い、特記仕様書と照らして決めます。

資格と検査の期限は、並べ替えより「だれが手配するか」

期限の一覧を渡すと、AIは近い順に並べ、30日以内は2件だと返しました。月次の定期自主検査が9/28、年次の特定自主検査が10/5です。中型自動車免許の10/20は32日後なので、30日の枠の外として分けてありました。 直したのは、手配する人です。下書きには「検査を手配する」とあるだけで、だれがするかが書いてありませんでした。期限の一覧は、担当の名前が付いて初めて動きます。検査の周期や記録の保存は特定自主検査の記事にまとめています。

工程の見通しは、数字の読み取りまで

工程表の見本は、基準日の9/18時点で遅れはありません。AIも、舗装撤去は8日のうち2日目で進み具合60%、L型側溝工は初日で20%と読み、「今は遅れなし」と返しました。そこから先の「10月のブロック積擁壁工に間に合うか」は、天気と段階確認の結果しだいで、AIには答えようがありません。見通しを決めるのは工程会議です。

判断を人に残した書類:出来形・工事写真

出来形の合否は、AIに決めさせない

出来形管理表の見本は8測点で、設計値と実測値の差は -11mm から +35mm でした。AIに所見を頼むと、No.3 の +35mm だけが飛び抜けていると指摘しました。そのうえで「規格値が分からないので、合否は判定できません」と書いてきました。 この返事は正しい振る舞いです。規格値は、発注者の出来形管理基準で決まります。アプリも規格値を持っておらず、人が確かめて入力する作りです。AIが知らない値をもっともらしく埋めることを と呼びます。規格値のように合否を左右する数字で、これが起きると困ります。合否と手直しの判断は、人が基準を見て決めます。アプリの使い方は出来形管理表の記事にあります。

工事写真の説明文は、写真と見比べて削る

写真台帳では、工種と測点だけを渡して説明文を頼みました。「起点側から全景」「保安施設の設置状況」のように、台帳でよく見る形の文が返ってきます。 注意したいのは、AIが写真そのものを見ていないことです。工種と測点から「ありそうな説明」を作っているので、写っていない物を書き足すおそれがあります。説明文は写真と並べて読み、写っていない言葉を削ってから台帳に載せます。

AIに頼む前に、会社で決めておくこと

11件の下書きを並べると、道具より先に決めることが2つ見えてきます。 1つ目は、入れてよい情報の線引きです。今回は架空の見本データだけを使いました。実際の工事では、発注者名、工事場所、図面、作業員の氏名や資格情報が出てきます。どれをAIに入れてよいかは、使い始める前に会社で決めておきます。建設業向けの研修でも、第1回は発注者の情報と図面の扱い方を決める回になっています。 2つ目は、だれが下書きを確かめるかです。下書きを作る人と確かめる人が同じでもかまいません。ただ、「AIが書いたから大丈夫」で出してしまう流れは、最初から断っておきます。 | 決めること | 決め方の例 | |---|---| | AIに入れない情報 | 発注者名、工事名、作業員の氏名は入れず、「A工事」「作業員1」のように置き換える | | 下書きを確かめる人 | 日報は書いた本人、連絡文は現場代理人、出来形は品質の担当 | | AIに決めさせないこと | KYの重点、出来形の合否、検査の手配、工程の見通し |

よくある失敗

- AIの下書きをそのまま出す。作業日報の人数の食いちがいのように、元の記録と合わない所が残ります。 - KYの候補を全部読み上げる。候補が多いほど、作業員が自分で考える時間が減ります。重点は2つ程度に絞ります。 - 規格値をAIに聞く。AIは発注者の基準を知りません。基準書で確かめた値を人が入れます。 - 実際の工事の情報を、決まりがないまま入れる。線引きを決めてから使います。

AIに頼むより、書類そのものをアプリにしたほうが早い場面

11件の下書きを見て分かるのは、毎日同じ形で書く書類ほど、AIに毎回頼むより、入力欄と計算が決まったアプリのほうが手間が少ないことです。作業日報の延べ人数、出来形の差、搬出量の合計は、アプリなら入力した時点で出ます。AIに頼むのは、連絡文や所見のように、毎回ことばが変わる部分で足ります。 exbk.jp のダッシュボード(無料・登録なしで使える)は、KY活動、日報、期限管理、段階確認、工程表、搬出記録の記録を1画面に集めて見せます。今回AIに渡した数字も、この画面から拾いました。11のアプリの全体像は現場アプリ11種の紹介記事に、始める順番は建設DXの始め方にまとめています。 これらのアプリは、 というAIの道具に日本語で指示して作ったものです。自社の書類の形に合わせた道具を、現場監督や事務の担当者が自分で作れるようになる研修が、建設業向けの Claude Code 研修です。2時間×5回のライブで、作業日報、KY活動シート、写真台帳、出来形管理表、段階確認の予定と工程表を順に作り、最後の回で自分の担当する書類のアプリを1つ仕上げます。

まとめ

- 建設現場で生成AIを使うなら、書類の下書きから始めると失敗しても困りません - 作業日報の清書、段階確認の連絡文、搬出記録の集計は、見比べて直せば使える下書きが出ました - KYの危険のポイント、施工計画書の抜け、期限の一覧は、候補や指摘として役立ちます。選ぶのは人です - 出来形の合否と工事写真の説明は、AIが規格値も現場も知らないので、人が判断します - 使う前に、AIに入れない情報と、下書きを確かめる人を会社で決めておきます 毎日の書類を、AIに頼むのではなく自分たちのアプリにしたいと思ったら、建設業向けの Claude Code 研修で、現場の担当者が自分で作るところまで一緒に進められます。
