| 知りたいこと | 答え | |
|---|---|---|
| 記載事項の数 | 19(工事概要から「その他」まで) | |
| 省略できる項目 | 11項目。維持工事などで、監督職員の承諾を得た場合 | |
| 省略できない項目 | 8項目。工事概要、現場組織表、段階確認、安全管理など | |
| 必要な項目の最終確認 | 発注者の共通仕様書・特記仕様書 | |
| No | 記載事項 | 省略 |
| --- | --- | --- |
| 1 | 工事概要 | 不可 |
| 2 | 計画工程表 | 省略可 |
| 3 | 現場組織表 | 不可 |
| 4 | 指定機械 | 省略可 |
| 5 | 主要船舶・機械 | 省略可 |
| 6 | 主要資材 | 省略可 |
| 7 | 施工方法 | 省略可 |
| 8 | 施工管理計画 | 省略可 |
| 9 | 段階確認 | 不可 |
| 10 | 安全管理 | 不可 |
| 11 | 安全・訓練の活動計画 | 不可 |
| 12 | 緊急時の体制及び対応 | 不可 |
| 13 | 交通管理 | 不可 |
| 14 | 環境対策 | 省略可 |
| 15 | 現場作業環境の整備 | 省略可 |
| 16 | 再生資源の利用の促進と建設副産物の適正処理方法 | 省略可 |
| 17 | 現場環境改善の実施内容 | 省略可 |
| 18 | 法定休日・所定休日(週休二日) | 省略可 |
| 19 | その他 | 不可 |

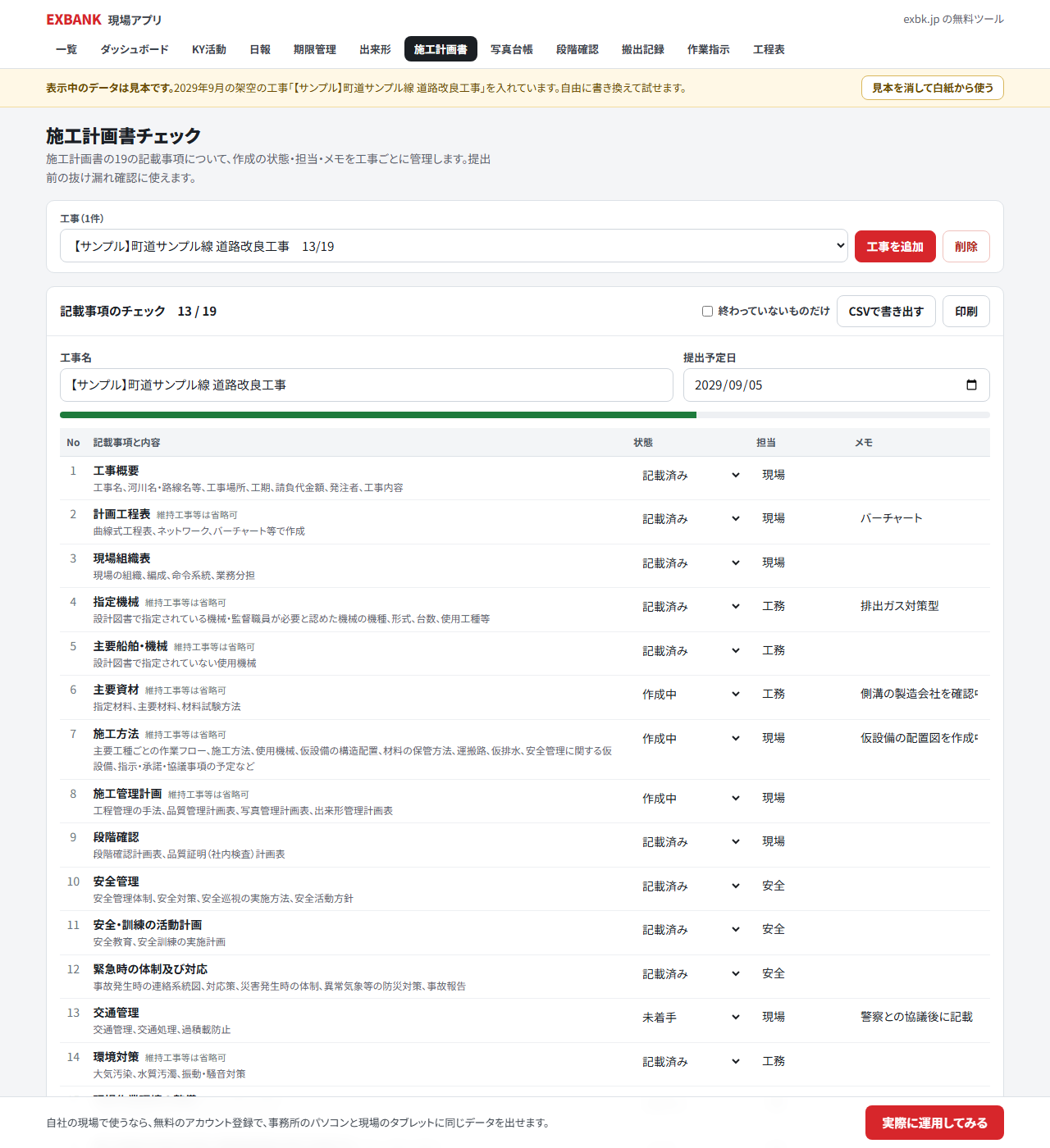

施工計画書のチェックリスト|19の記載事項と、誰がどこまで書いたかを工事ごとに管理する
施工計画書を何人かで手分けして書く現場向けに、19の記載事項の一覧と、省略できる項目、作成の状態と担当を工事ごとに記録する無料アプリの使い方をまとめました。記載事項は島根県の施工計画書作成ガイド(案)の表に沿っています。
よくあるご質問
Q1.施工計画書の記載事項はいくつありますか?
A.島根県「施工計画書 作成ガイド(案)」(令和7年2月 第1版)の表では、工事概要、計画工程表、現場組織表から「その他」まで19の記載事項が並んでいます。必要な項目は発注者の共通仕様書・特記仕様書によって違うため、必ず確かめてください。
Q2.施工計画書で省略できる項目はどれですか?
A.同じ表では、計画工程表、指定機械、主要船舶・機械、主要資材、施工方法、施工管理計画、環境対策、現場作業環境の整備、再生資源の利用の促進と建設副産物の適正処理方法、現場環境改善の実施内容、法定休日・所定休日(週休二日)の11項目が、維持工事等で省略可とされています。省略には監督職員の承諾が必要です。
Q3.「省略(承諾済み)」はどんなときに使いますか?
A.維持工事などで、監督職員の承諾を得て記載を省略した項目に使います。アプリでは、省略できる項目に「維持工事等は省略可」と表示しています。
Q4.施工計画書の本文も作れますか?
A.このアプリは作成状況の管理用で、本文は作りません。項目ごとに担当とメモを残し、提出前に抜け漏れがないかを確かめるために使います。
関連する記事
施工管理アプリ11種を無料公開|KY活動シートから工程表まで、Claude Code で作った現場アプリの機能
KY活動シート、作業日報、資格と検査の期限管理、出来形管理表、工事写真台帳、工程表など、施工管理の書類仕事に使う現場アプリ11種を無料で公開しました。どの書類にどのアプリを使うか、使い始める前に決めること、プログラムを書かずに Claude Code で作った経緯をまとめます。
バーチャート工程表を無料アプリで作る|日付を入れるだけで棒を描き、遅れを色で知らせてA4横で印刷
表計算ソフトのセルを塗って作るバーチャート工程表を、日付と進み具合を入れるだけで描ける無料アプリです。入力の手順、棒と今日の印の見方、「遅れ」と「予定より遅れ」を見分ける基準、A4横の印刷とCSVの書き出し、使うときに気をつけたい点を紹介します。
段階確認・立会いの予定管理|7日以内の予定を上に出し、監督職員への依頼文をコピーするアプリ
段階確認や立会いの予定と連絡に手間がかかっている現場向けに、予定を一覧で管理し、日時・工種・確認項目・方法を書き込んだ依頼の連絡文をコピーできる無料アプリの使い方をまとめました。方法は臨場・机上・遠隔臨場から選べます。
